水岸香郡花園工程形象進(jìn)度
截止2021年6月28日

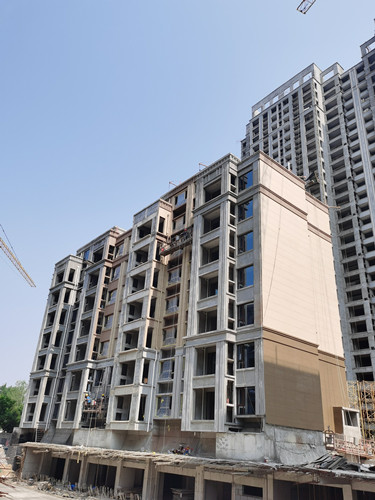

1#樓地坪完成40%,外墻保溫完成50%。
2#樓地坪完成,外墻保溫完成50%。

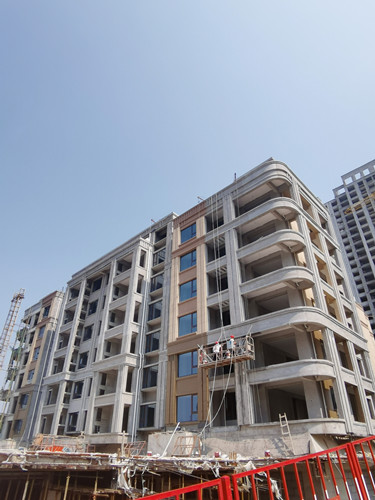

3#樓窗玻璃安裝完成,外墻真石漆完成30%。

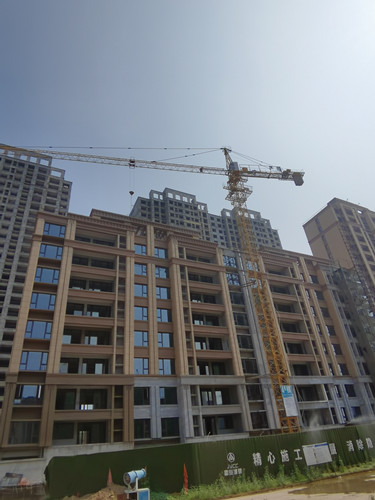

4#樓外墻漆完成95%,電梯安裝完成。

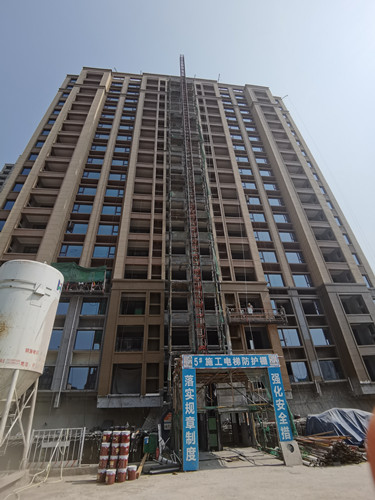

5#樓外墻漆完成95%,粉樓梯完成,電梯安裝完成,窗玻璃安裝完成。
6#樓窗玻璃安裝完成,外墻真石漆完成30%。

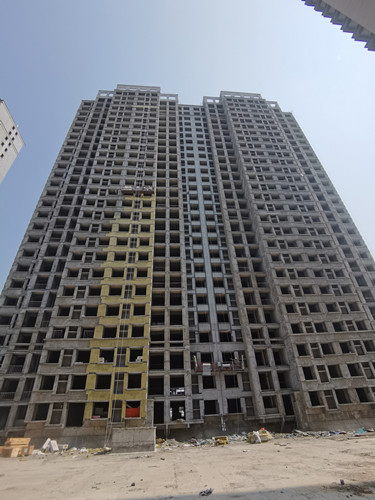

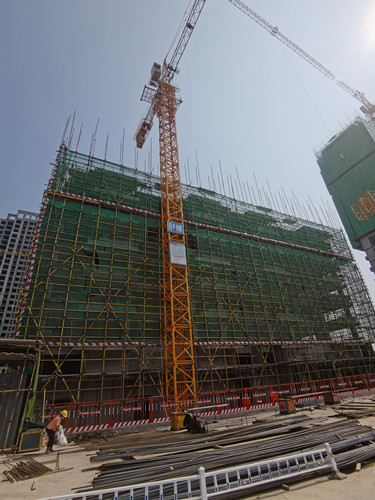

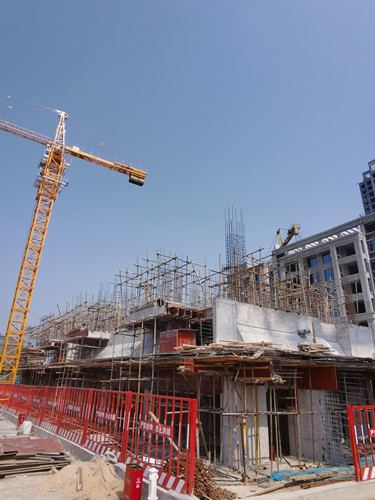

7#樓一層滿堂架搭設(shè),墻柱鋼筋綁扎。

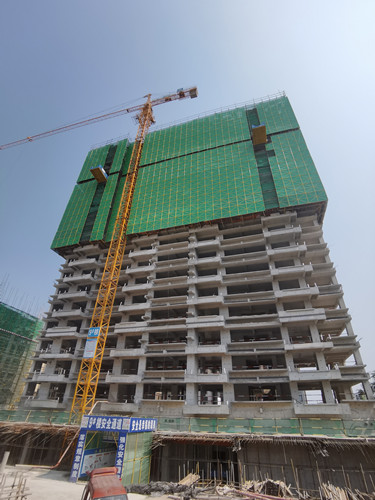

8#樓六層梁板鋼筋綁扎完成。

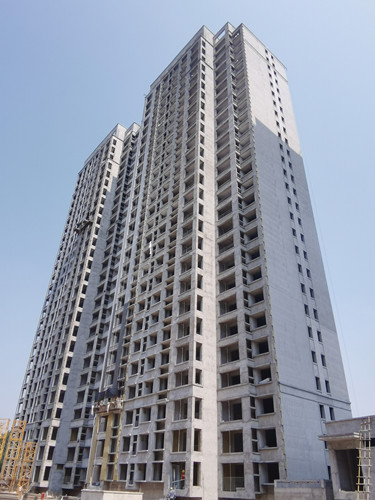

9#樓十八層滿堂架搭設(shè),墻柱鋼筋綁扎。

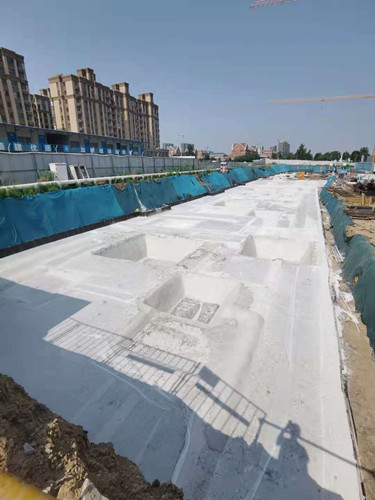

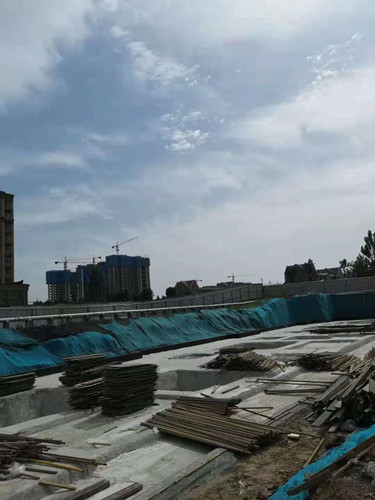

10#樓防水保護層澆筑完成。
11#樓防水保護層澆筑完成。
