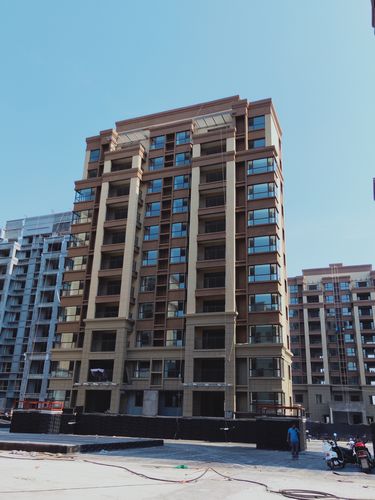

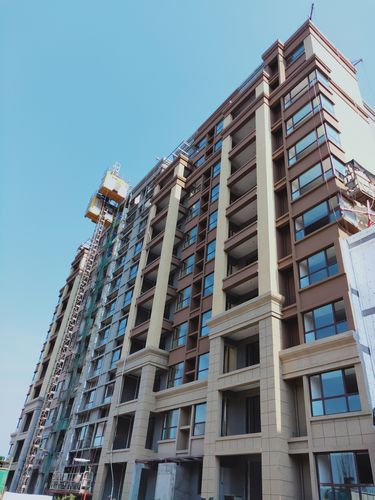

水岸香榭花園工程形象播報
截止2019年7月5日
1、1#樓外墻真石漆完成,內墻罩白第一遍完成
2、2#樓外墻保溫完成,內墻罩白第一遍完成
3、3#外墻真石漆完成60%
4、5#樓外墻真石漆完成90%
5、6#樓外墻真石漆完成,內墻罩白第一遍完成
6、7#樓外墻真石漆完成95%,內墻罩白第一遍完成,電梯安裝完成
7、8#樓外墻真石漆完成,頂棚罩白完成,電梯安裝完成
8、9#樓外墻保溫完成90%,樓地面完成。
9、10#樓內外粉完成。
10、11#樓8#樓外墻真石漆完成,頂棚罩白完成,電梯安裝完成,百葉安裝。
