Progress of the project
截止2012年3月16日

1、1#樓內(nèi)墻粉刷26層,樓地面完成5層,外墻面磚完成30%。
2、2#樓內(nèi)墻抹灰7層。

3、4#、5#樓外墻面磚完成90%,安裝防盜門,4#樓開始掛石材.

4、6#樓6層梁板柱鋼筋綁扎,模板安裝。

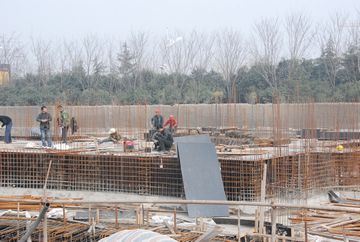

5、二期3#樓東段-1層梁板柱鋼筋綁扎,西段基礎(chǔ)鋼筋綁扎。

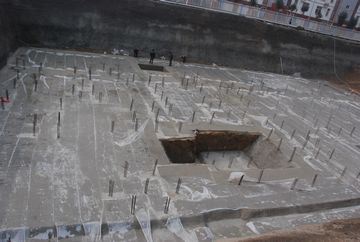

6、8#樓墊層澆筑完成,7#樓土方開挖完成70%。
7、新天臨街樓:屋頂找平層完成。
8、代建項目:停工。
