您所在的位置 >> 首頁 >> 新聞資訊 >> 工程進度

工程形象進度-254

分享到:

  • 文章來源:[ 轉載于: ]
  • 添加時間:2012年2月11日
  • 瀏覽次數:1930

截止2012年2月10日

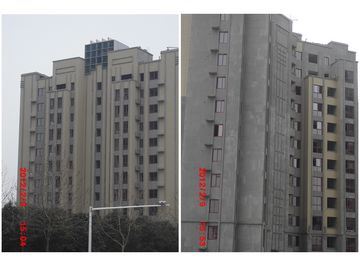

1、1#樓內墻粉刷17層,外粉80%,外墻保溫60%(氣溫降低內外粉和外墻保溫處于停工狀態)。

2、2#樓樓層清理,下周二驗收主體。

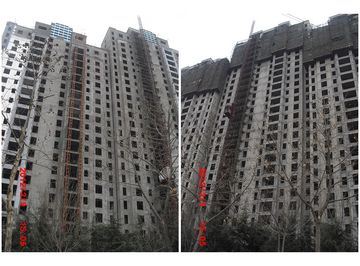

3、4#、5#樓內外粉完成,外墻面磚完成20%,樓地面完成6層,屋面防水卷材粘貼完成(氣溫降低、外墻面磚和樓地面處于停工狀態)。

4、6#樓一層梁板柱已驗收具備澆筑條件。

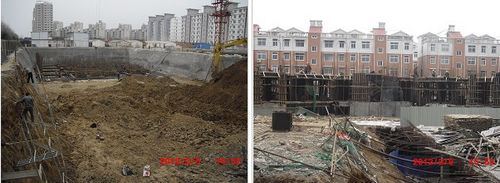

5、二期3#樓東段基礎筏板已驗收具備澆筑條件,西段土方開挖90%。

6、7#、8#挖土完成30%。

7、新天臨街樓:屋頂結構加固開始 。

8、代建項目:停工。
