Progress of the project
截止2011年6月24日
1、1#樓十一層鋼筋綁扎,模板安裝。
2、2#樓十七層鋼筋綁扎,模板安裝。
3、4#樓填充墻砌筑完成七層。
4、5#樓填充墻砌筑完成七層。
5、6#樓抗浮錨桿抗拔試驗完成,準(zhǔn)備驗收基槽。
6、地下車庫:2#樓南側(cè)西部負(fù)一層鋼筋綁扎,模板安裝。
7、新天臨街樓:內(nèi)外粉抹灰。
8、代建項目:1#、2#樓基坑開挖完成,3#、4#樓基槽正在開挖。

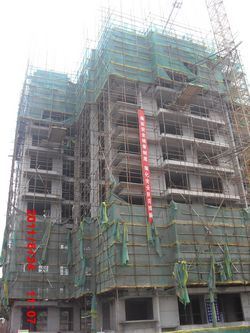

1號樓

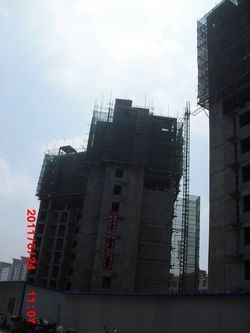

2號樓

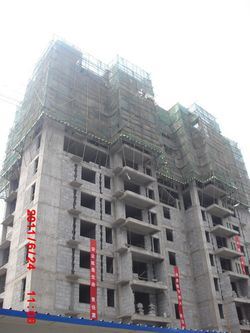

4號樓

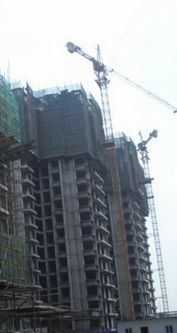

5號樓
