截止2014年9月19日
1、萬象城市綜合體水岸香堤1#樓19日施工搭設(shè)1/16軸~12軸地下室模板支架;
2、萬象城市綜合體水岸香堤1#樓19日11~1/01軸基坑排水、鋼筋綁扎安裝;
3、萬象城市綜合體水岸香堤1#樓本月12日~18日下雨造成停工七天。

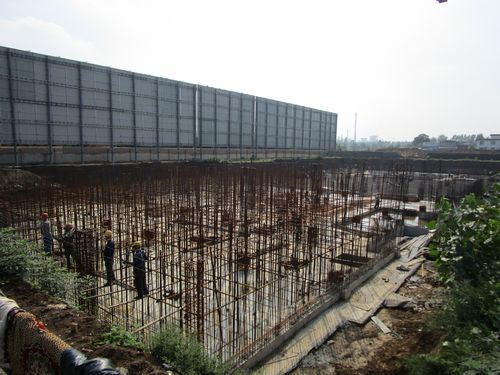

1.16軸--12軸模板支架開始搭設(shè)

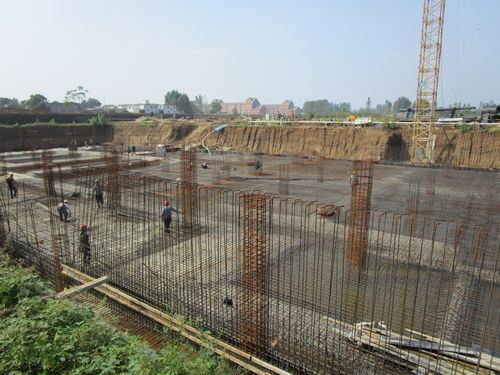

11--1.01軸鋼筋綁扎及基坑排水
